#Блог

Риск в проекте — это возможное событие, которое может повлиять на сроки, бюджет, качество или результат работы. Он бывает как негативным, так и позитивным — то есть может не только угрожать, но и открывать новые возможности. В этом курсе вы узнаете, что такое проектные риски, какие бывают их типы и как ими управлять на каждом этапе жизненного цикла проекта.

Мы разберём реальные примеры, инструменты анализа, способы оценки и планирования, а также покажем, как выстроить систему риск-менеджмента в команде. После изучения материала вы сможете заранее выявлять угрозы, готовить план действий и использовать риски для развития проекта, а не для борьбы с кризисами.

Что такое риск в проекте и зачем им управлять

Риск в проекте — это потенциальное событие, которое может произойти и повлиять на задачи, сроки, бюджет или качество проекта. Причем — и это важно! — влияние может быть как негативным, так и позитивным. Для понимания структуры риска используем триаду: причина – событие – последствие. Например:

  • Причина: неопытность команды в новой технологии.
  • Событие: может возникнуть большое количество ошибок в коде.
  • Последствие: увеличится время на тестирование и исправление, проект выйдет за рамки сроков.

Но почему я говорю, что риски бывают позитивными? Да, парадоксально, но факт. В проджект-менеджменте их еще называют возможностями. Например:

  • Причина: новый фреймворк с расширенной функциональностью.
  • Событие: команда может реализовать фичи быстрее, чем планировалось.
  • Последствие: возможность добавить дополнительные функции или выпустить продукт раньше срока.

А вот примеры из реальной жизни:

  • Аналитик, который работал над задачей полгода, внезапно решил сменить сферу деятельности и найти себя за неделю до дедлайна. Проект затормозился на месяц.
  • Поставщик комплектующих не смог обеспечить нужное количество товара из-за резкого роста спроса. Производство встало.
  • Стартап планировал запуск новой кампании в день, когда конкурент неожиданно анонсировал похожий продукт и перетянул всё внимание СМИ.
  • Компания разработала отличный продукт, но регулятор внезапно изменил требования к безопасности, и пришлось переделывать решение.

Инструменты и шаблоны

Для эффективного risk management вам не понадобится докторская степень в статистике и годовая подписка на мегадорогое ПО. В большинстве случаев достаточно относительно простых инструментов и четко выстроенного процесса.

Risk Register (Реестр рисков)

Самый базовый инструмент — это реестр рисков, структурированная таблица, которая содержит всю информацию о возможных угрозах для компании.

IDОписание рискаВероятностьВлияниеРейтингСтратегияДействияОтветственныйСтатус
R01Если технические требования изменятся в процессе разработки, то может потребоваться перепроектирование, что приведет к задержке на 2-3 неделиСредняяВысокоеВысокийСнижение
  1.  Зафиксировать требования письменно
  2. Внедрить процесс управления изменениями
  3. Добавить временной буфер
А. ИвановАктивный
R02Если основной разработчик уйдет в отпуск, то может замедлиться процесс разработки, что увеличит сроки выполнения на 1-2 неделиВысокаяСреднееСреднийСнижение
  1. Обеспечить документирование кода
  2. Подготовить замену
Е. ПетроваЗакрыт

Этот шаблон реестра рисков можно перенести в Excel. В программе можно настроить:

  • Формулу автоматического расчета рейтинга на основе вероятности и влияния.
  • Цветовое кодирование для быстрого визуального определения критичности риска.
  • Графики для отслеживания трендов и общей картины рисков проекта.

О табличных инструментах поговорим далее.

Excel, Google Sheets и аналоги

Для многих проектов Excel или Google Sheets — достаточные инструменты. Их преимущества:

  • Практически у всех есть доступ к этим программам.
  • Легко настроить формулы для автоматического расчета рейтинга рисков.
  • Можно создавать наглядные дашборды с графиками и диаграммами.
  • Возможность совместной работы (особенно в Google Sheets).

Для создания реестров рисков, матриц и дашбордов можно также использовать:

TEAMLY — российская альтернатива Google Sheets с поддержкой drag-and-drop, автоматизацией и возможностью встраивания таблиц через iframe.

Teamly
Интерфейс сервиса Teamly. Скриншот с сайта компании.

Яндекс Таблицы — облачный сервис с функциональностью, схожей с Google Sheets, интегрированный с другими продуктами Яндекса.

Яндекс.Таблицы
В Яндекс.Таблицах можно создавать диаграммы и реестры рисков.

Специализированные системы управления проектами

Если вы работаете в команде и управляете несколькими проектами, имеет смысл интегрировать risk management в вашу систему управления:

1. Jira с плагинами для risk management позволяет связывать риски с конкретными задачами, эпиками и спринтами. Особенно полезно в agile-проектах, где угрозы могут меняться от спринта к спринту.

Jira
Интерфейс сервиса Jira

2. Trello с использованием карточек, меток и чек-листов может стать простым, но эффективным инструментом визуализации рисков. Например, колонки могут представлять различные стадии работы с риском: «Выявлен», «В анализе», «План реагирования разработан», «Мониторинг», «Закрыт».

Trello
Интерфейс сервиса Trello

3. WEEEK — российский сервис для управления задачами, предлагающий гибкость в организации задач и поддерживающий различные методологии.

Weeek
Интерфейс сервиса Weeek. Скриншот с сайта сервиса.

Полезные ресурсы и шаблоны

Также могут быть полезны:

  • Шаблон реестра рисков PMI — классический подход от Института управления проектами.
  • Библиотека рисков OCTAVE— обширная база рисков, в том числе для IT-проектов.
  • ISO 31000 — международный стандарт по risk management.
  • Risk Academy — предоставляет бесплатные шаблоны и примеры инструментов и методик управления рисками, полезные для начинающих риск-менеджеров.
  • Шаблон плана управления рисками от НТИ — документ, включающий структуру реестра рисков и рекомендации по управлению ими.

Образец НТИ
План по риск-менеджменту по образцу от НТИ.

Виды проектных рисков

По источнику возникновения

Внутренние риски — это те, что зарождаются внутри вашей организации, и теоретически вы можете на них повлиять. Например:

  • Ваш ведущий разработчик уехал медитировать в Индию прямо перед релизом.
  • Финансовый отдел оптимизировал бюджет вашего проекта на 30%, не поставив вас в известность.
  • Команда тестирования не успевает проверить все функции из-за параллельных проектов.
  • Новое оборудование, на котором держится весь процесс, оказалось более капризным, чем тренер футбольной сборной в день проигрыша.

Внешние риски — те, что формируются во внешней среде, и контролировать их невозможно как погоду:

  • Внезапно изменились требования регулятора к безопасности данных.
  • Конкурент выпустил аналогичный продукт на неделю раньше вас.
  • Курс валюты изменился, и импортные комплектующие стали в два раза дороже.
  • Поставщик, с которым вы работали годами, неожиданно обанкротился.

По типу воздействия

Как я уже говорил, они могут быть не только негативными.

Угрозы — традиционные негативные риски, о которых все думают в первую очередь:

  • Задержка поставки материалов срывает график проекта.
  • Ошибки в требованиях приводят к переделке работы.
  • Технические сбои останавливают производство.

Возможности или позитивные риски, о которых почему-то все забывают, — это события, которые могут положительно повлиять на компанию. Научившись их выявлять, вы превращаетесь из пожарной команды в стратегов:

  • Новая технология позволяет сократить время разработки на 20%.
  • Ранний выход на рынок дает конкурентное преимущество.
  • Привлечение стажеров из университета позволяет получить свежие идеи при минимальных затратах.
  • Партнерство с другой компанией снижает затраты на маркетинг.

По степени известности

Этот подход к классификации угроз и возможностей показывает, насколько мы вообще можем что-то знать о потенциальных проблемах.

Известные-известные — это факты и требования, которые мы точно знаем и можем учесть:

  • Мы знаем, что сервер требует ежемесячного обслуживания.
  • Мы знаем, что для запуска продукта нужна сертификация, и она занимает две недели.

Известные-неизвестные — классические угрозы, о которых мы знаем, но не уверены, произойдут ли они:

  • Мы знаем, что кто-то из команды может заболеть, но не знаем, кто и когда.
  • Мы знаем, что поставщик может задержать поставку, но не уверены, случится ли это.

Неизвестные-известные — скрытые факты, которые известны в определенном сообществе, но не вам:

  • Местные жители знают, что в этом районе часто отключают электричество, а вы — нет.
  • Опытные разработчики знают, что конкретная библиотека нестабильна, а ваша команда — нет.

Неизвестные-неизвестные — события, о которых никто не подозревает, пока они не произойдут:

  • Новый вирус, останавливающий мировую экономику? До 2020 года мало кто серьезно рассматривал такой сценарий.
  • Критическая уязвимость в используемой всеми технологии, о которой никто не знал.

Такая структуризация помогает понять, где искать риски и как готовиться к неизвестному. И даже если вы не можете предвидеть всё (а вы не можете, извините за спойлер), осознание этого факта — уже половина успеха в risk management.

Этапы управления рисками

Давайте пройдемся по этим этапам с конкретикой, которую можно применить уже завтра.

1. Идентификация рисков

Первый этап — найти угрозы до того, как они найдут вас. Есть несколько проверенных способов:

  • Мозговой штурм. Соберите команду и начинайте генерировать возможные угрозы. Ключевой момент — разнообразие участников. Разработчик видит технические риски, маркетолог — рыночные, а юрист — правовые. Новички часто замечают то, что опытные сотрудники считают само собой разумеющимся.
  • Анализ документации. Изучите требования к проекту, контракты, технические спецификации — они часто содержат скрытые угрозы. Например, фраза «интеграция с существующими системами» может скрывать целый пул проблем, если эти системы работают устаревших технологиях
  • Структурированные опросы. Проведите интервью с ключевыми стейкхолдерами. Спрашивайте не «какие есть риски?», а конкретнее: «что может пойти не так с поставками?», «какие есть зависимости от других команд?»
  • Анализ предыдущих проектов. История имеет свойство повторяться. Изучите отчеты по предыдущим аналогичным задачам — там наверняка найдутся подсказки.
  • Диаграмма Исикавы или «рыбья кость» — инструмент для визуализации причинно-следственных связей. В «голову рыбы» помещаете риск, а на «костях» — возможные причины его возникновения.

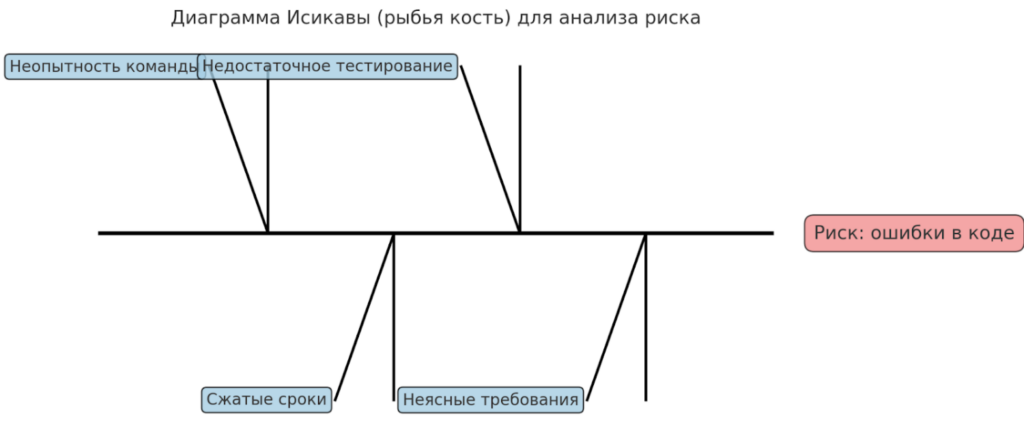

Диаграмма Исикавы
Диаграмма Исикавы, где можно распределить источники-причины риска.

Диаграмма помогает визуализировать причинно-следственные связи риска «Ошибки в коде». «Голова рыбы» — сам риск, а «кости» — основные причины, такие как «Неопытность команды», «Сжатые сроки», «Недостаточное тестирование», «Неясные требования». Такая визуализация помогает детально проанализировать, что именно вызывает риск, и сосредоточить внимание на устранении корней проблемы.

2. Анализ и оценка рисков

Когда список рисков готов, нужно понять, каким из них уделить внимание в первую очередь, а какие пока не рассматривать.

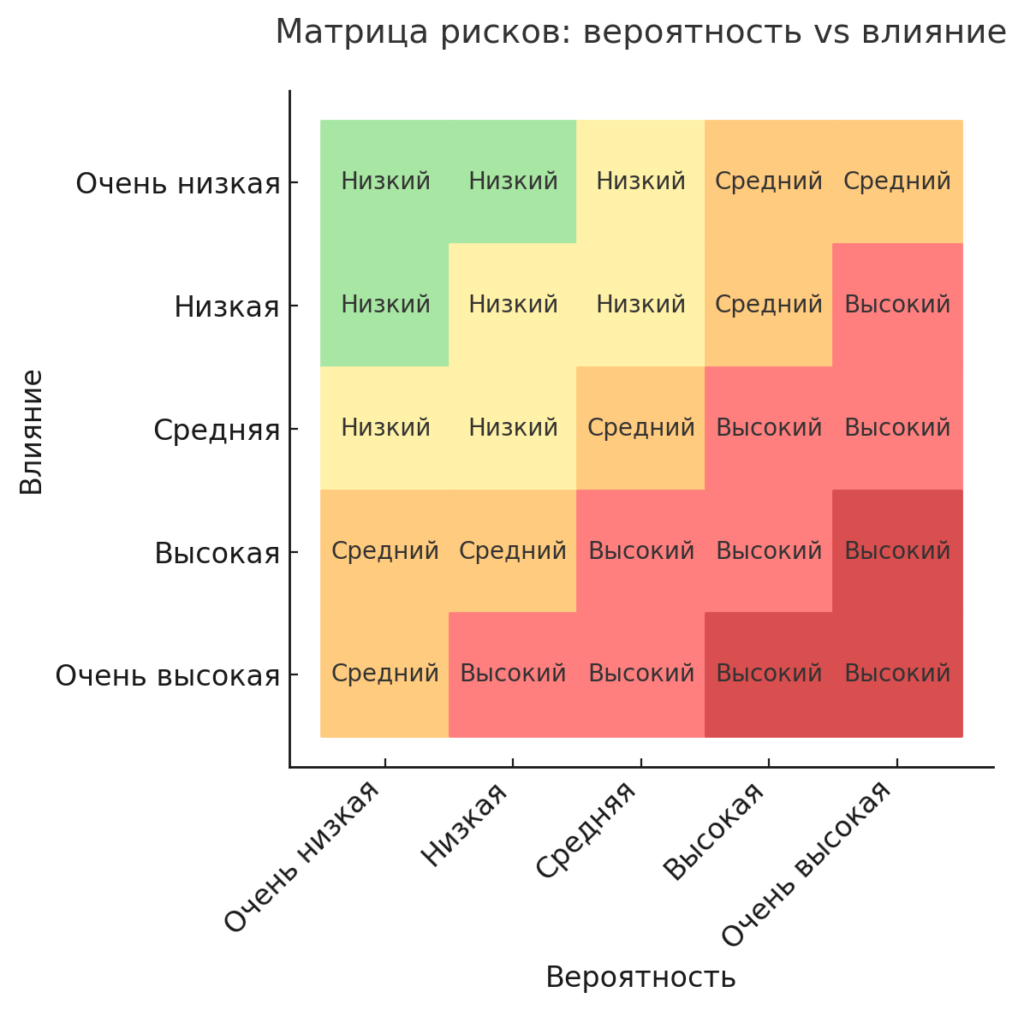

Матрица рисков
Эта матрица показывает, как сочетаются вероятность наступления риска и его влияние на проект. По оси X — вероятность от «очень низкой» до «очень высокой», по оси Y — влияние по той же шкале. Каждая ячейка закрашена цветом, отражающим уровень риска: от зелёного (низкий) до красного (критический).Это помогает быстро определить, какие риски требуют немедленного внимания, а какие можно пока отложить.

Методы оценки делятся на две группы:

Качественные методы:

МетодОписаниеКогда использовать
Матрица вероятности и последствийОценивает риски по двум параметрам: вероятность наступления и влияние на проектКогда нужна быстрая, визуальная оценка рисков
Метод экспертных оценокПривлечение специалистов для оценки рисков на основе их опытаКогда у вас есть доступ к экспертам в предметной области
SWOT-анализАнализ сильных/слабых сторон, возможностей и угрозНа ранних этапах, для общей картины

Количественные методы:

МетодОписаниеКогда использовать
Анализ чувствительностиОпределяет, как изменения различных переменных влияют на результат проектаДля финансово-ориентированных проектов
Имитационное моделированиеМоделирует множество сценариев для определения вероятных исходовДля сложных проектов с множеством переменных
Анализ ожидаемой денежной стоимостиУмножает стоимость каждого возможного исхода на вероятность его возникновенияКогда можно точно оценить финансовые последствия

Оценив угрозы, стоит ранжировать их по критичности влияния на проект. В этом поможет матрица рисков — таблица из категорий вероятности и влияния. В результате их совмещения можно присвоить событию статус.

ВлияниеВероятность
Очень низкаяНизкаяСредняяВысокаяОчень высокая
Очень высокоеСреднийСреднийВысокийОчень высокийОчень высокий
ВысокоеСреднийСреднийВысокийВысокийОчень высокий
СреднееНизкийСреднийСреднийВысокийВысокий
НизкоеНизкийНизкийСреднийСреднийВысокий
Очень низкоеНизкийНизкийНизкийСреднийСредний

3. Планирование реакций

После оценки рисков нужно решить, что с ними делать. Для угроз существует четыре стратегии:

Избегание: полностью их устранить, изменив план проекта.

Когда выбирать: если риск критический, с высокой вероятностью и тяжелыми последствиями.

Пример: отказаться от использования непроверенной технологии и выбрать стабильное решение.

Передача: переложить ответственность на третью сторону.

Когда выбирать: если кто-то может справиться с проблемой лучше вас.

Пример: страхование оборудования, аутсорсинг сложных компонентов.

Снижение: уменьшить вероятность или последствия.

Когда выбирать: для событий среднего уровня опасности.

Пример: провести дополнительное тестирование, создать резервные копии данных.

Принятие: признать, но не предпринимать никаких действий.

Когда выбирать: для малозначительных рисков или когда другие стратегии слишком дороги.

Пример: принять вероятность небольшой задержки поставки некритичных материалов.

Для позитивных рисков (возможностей) стратегии другие: использование, усиление, совместное использование и принятие.

4. Реализация и мониторинг

Далее необходимо непрерывное отслеживание угроз и выполнения плана реагирования.

Кто отслеживает риски:

  • Владелец риска — назначенное лицо, ответственное за конкретный риск.
  • Менеджер — контролирует общую картину рисков.
  • Команда — сообщает о новых угрозах и изменениях в существующих.

Как отслеживать:

  • Регулярные обзоры угроз на встречах команды.
  • Отчеты об их статусе.
  • Триггеры и индикаторы — заранее определенные сигналы, указывающие на приближение события.

План risk management может меняться и должен адаптироваться к изменениям. Новые риски возникают, существующие меняют свою вероятность и влияние, а некоторые и вовсе перестают быть актуальными. Если ваш план не менялся с начала проекта — это симптом того, что вы его возможно игнорируете.

Как правильно формулировать риски

Одна из самых распространенных ошибок — это размытые формулировки, по которым невозможно понять причину и  спланировать действия.

Правильная формулировка риска должна содержать три ключевых элемента: причину, событие и последствия. Это позволяет понять не только что может произойти, но и почему, а главное — как это отразится на процессе работы. Классический шаблон для формулировки выглядит так:

«Если [причина], то может произойти [событие], что приведет к [последствие]».

Вот как это работает на практике:

ПричинаСобытие (риск)Последствие
У команды нет опыта работы с технологией XМогут возникнуть ошибки при разработке модуля YЗадержка выполнения на 2-3 недели
Зависимость от единственного поставщика критичных компонентовПоставщик может не выполнить обязательства в срокОстановка производства и штрафные санкции от клиентов
Требования заказчика сформулированы нечеткоКоманда может неверно интерпретировать ожиданияНеобходимость переделки продукта и дополнительные затраты
Сжатые сроки тестированияМогут быть пропущены критические дефектыСнижение качества продукта и репутационные потери

Такая структура дает несколько преимуществ:

  1. Причина указывает, на что именно нужно воздействовать, чтобы предотвратить риск. Если вы знаете, что команда не имеет опыта с технологией, вы можете организовать обучение или привлечь консультанта.
  2. Событие описывает конкретно, что может произойти, без размытых формулировок.
  3. Последствие показывает, почему этот риск важен и какой ущерб он может нанести проекту — это помогает правильно расставить приоритеты.

Еще один полезный прием — количественная оценка в формулировке последствий. Вместо «задержка выполнения» лучше указать «задержка выполнения на 2–3 недели». Вместо «дополнительные затраты» — «увеличение бюджета на 15–20%». Это делает риск более осязаемым и позволяет точнее оценить его значимость.

Частые ошибки в управлении рисками

  • Игнорирование возможностей. Нереализованная возможность может быть так же губительна для проекта, как и реализовавшаяся угроза.
  • Формальное отношение. «У нас есть реестр рисков и план реагирования? Есть. Зачем нам это всё оценивать и обновлять? Это же просто для аудита». Результат этой позиции всегда один: угрозы реализуются.
  • Откладывание risk management на потом. «Сначала давайте запустим проект, а рисками займемся, когда появится свободное время» — эта фраза примерно так же логична, как «давайте сначала поедем, а ремни безопасности пристегнем, если случится авария». Риски нужно выявлять и оценивать в начале проекта и постоянно пересматривать их.
  • Отсутствие мониторинга. Выявили, составили план, положили в ящик и забыли. Звучит знакомо? Риски — не статичны, они меняются вместе с проектом. То, что было маловероятно в начале, может стать почти неизбежным через месяц. И наоборот, некоторые угрозы перестают быть актуальными.
  • Неправильная оценка вероятности и влияния. «Этого никогда не случится с нами!» — знаменитые слова менеджера перед тем, как именно это и случается. Субъективные оценки без четких критериев приводят к недооценке одних угроз и переоценке других.
  • Фокус только на очевидных рисках. Часто команды концентрируются только на очевидных и понятных угрозах, игнорируя более сложные, системные риски, которые могут иметь гораздо более серьезные последствия.
  • Отсутствие ответственных. Каждый риск должен иметь своего владельца, который следит за ним и отвечает за реагирование.
  • Игнорирование уроков прошлых проектов. Анализ угроз, которые реализовались в прошлых проектах, — это золотая жила информации для текущих.
  • Перфекционизм в risk management. Другая крайность — попытка предусмотреть абсолютно всё и создать идеальный план реагирования на каждый мыслимый сценарий. В итоге команда тратит больше времени на анализ рисков, чем на саму работу по задачам. Стоит сосредоточиться на наиболее значимых угрозах.
  • Отсутствие коммуникации. «Зачем беспокоить заказчика? Мы же профессионалы, сами справимся» — и вот уже заказчик узнаёт о проблеме, когда проект на грани срыва. Прозрачный диалог о возможных угрозах с ключевыми стейкхолдерами — это не признак слабости, а показатель профессионализма.

Заключение

Если вы узнали свою команду хотя бы в трех из перечисленных пунктов — не расстраивайтесь. В этой ситуации находится 90% всех проектных команд. Но теперь вы знаете, что делать. Давайте подведем итоги.

  • Что такое управление рисками. Risk management — практический инструмент, который превращает неожиданности  в спокойное предвидение и поиск решений.
  • Этапы управления. Определить, что может пойти не так, оценить вероятность и последствия, разработать план действий и следить за ситуацией.
  • Практические рекомендации. Проведите аудит угроз для текущего проекта. Соберите команду на час, выявите топ-10 рисков, оцените их, назначьте ответственных и введите еженедельный мониторинг. Даже этот минимальный подход уже значительно повысит шансы компании на успех.
  • Позитивные риски. Риски — это не только угрозы, но и возможности. И управление ими — это не только избегание проблем, но и готовность к изменениям, которые неизбежны в любой работе.

Если хотите лучше и качественнее управлять проектами, то изучите курсы по проджект менеджменту. Вы не только изучите теоретическую часть, но и выполните практические задания, которые помогут лучше понять, как все работает на практике.

Читайте также
Менеджер AI-комьюнити и базы знаний: кто помогает пользователям разбираться в сервисах, чатах и инструкциях

Менеджер AI-комьюнити и базы знаний: кто помогает пользователям разбираться в сервисах, чатах и инструкциях

Менеджер AI-комьюнити и базы знаний — это модератор, специалист поддержки или новая самостоятельная профессия? Разбираемся, какие задачи входят в роль, как измерять пользу базы знаний и что собрать в портфолио для первого отклика.
Специалист по адаптации новых сотрудников в цифровых командах: как onboarding стал отдельной профессией

Специалист по адаптации новых сотрудников в цифровых командах: как onboarding стал отдельной профессией

Кто такой специалист по адаптации новых сотрудников и почему его работа не ограничивается welcome-встречами? Разбираем задачи, HR-tech-инструменты, метрики, зарплаты и понятный маршрут входа в профессию.
Аналитик рекрутинга: кто считает воронку найма, стоимость кандидата и эффективность каналов

Аналитик рекрутинга: кто считает воронку найма, стоимость кандидата и эффективность каналов

Аналитик рекрутинга — кто это и чем его работа отличается от задач рекрутера или HR-аналитика? Разбираемся, как считать воронку, CPH и сроки найма, оценивать каналы и выбирать обучение для старта в профессии.
Локализатор цифровых продуктов для СНГ: кому подойдет ниша на стыке языков, UX и IT

Локализатор цифровых продуктов для СНГ: кому подойдет ниша на стыке языков, UX и IT

Кто такой локализатор цифровых продуктов и почему одного знания языка для этой профессии недостаточно? Разбираемся в задачах, инструментах, i18n, проверке качества и шагах, которые помогут собрать первое портфолио.
Менеджер проектов
Eduson Academy
137 отзывов
от 9 966 ₽
Управление проектами
Moscow Business Academy
51 отзыв
от 9 093 ₽
Управление проектами
от 3 985 ₽
Управление проектами в IT и digital
Нетология
47 отзывов
Цена 940 000 ₽
Руководитель (менеджер) проектов
Специалист.ру
24 отзыва
от 37 650 ₽
Подробнее
Скопировать
Категории курсов
